江西新余

接盘赛维股权兜底 还是各取所需?

离开新余光伏行业两年之后,恒基伟业杀了一个回马枪。

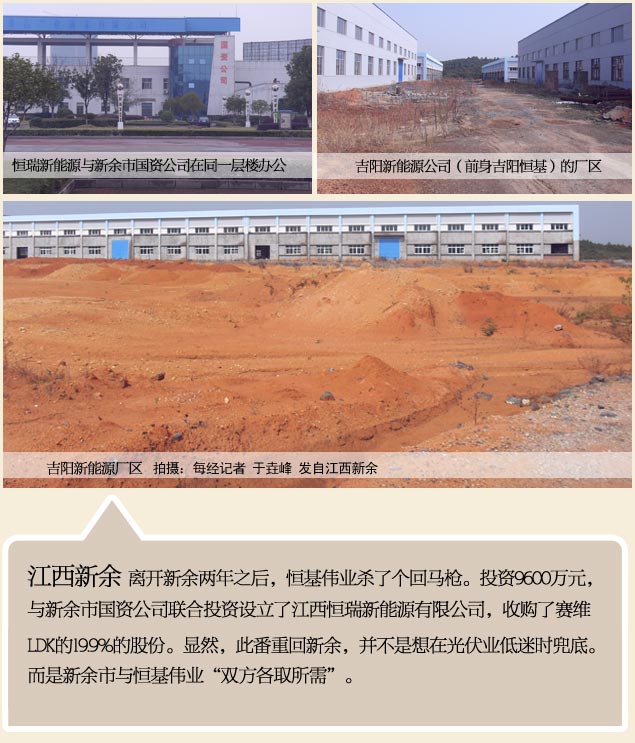

2012年10月22日,恒基伟业控股60%的江西恒瑞新能源有限公司收购了江西赛维LDK太阳能有限公司(以下简称赛维LDK)增发的19.9%股份,恒瑞新能源另一大股东为新余市国有资产经营有限公司,持股40%。

在业内人士看来,为了扶持赛维LDK走出困境,新余市国资不惜从幕后走向了前台,这并不奇怪,但是两年前败走新余的恒基伟业出现在名单中,则颇为意外。

新余一位熟知内情的光伏业分析人士说,恒基伟业在新余失利过,此番重回新余,可能有在光伏业低迷时兜底的想法。

现场:全年停产

在新余当地土地和政策的多重优惠下,吉阳恒基并没有按预期实现投产,反而迎来了恒基伟业的股权转让。
2010年8月11日,恒基伟业与6月3日才申请登记的新余吉阳控股股份有限公司(以下简称吉阳控股)签署股权转让协议。恒基伟业将持有吉阳恒基的50%股权转让给吉阳控股,转让价格为1元。吉阳恒基正式更名为吉阳新能源,公司选举孙良欣为董事长。

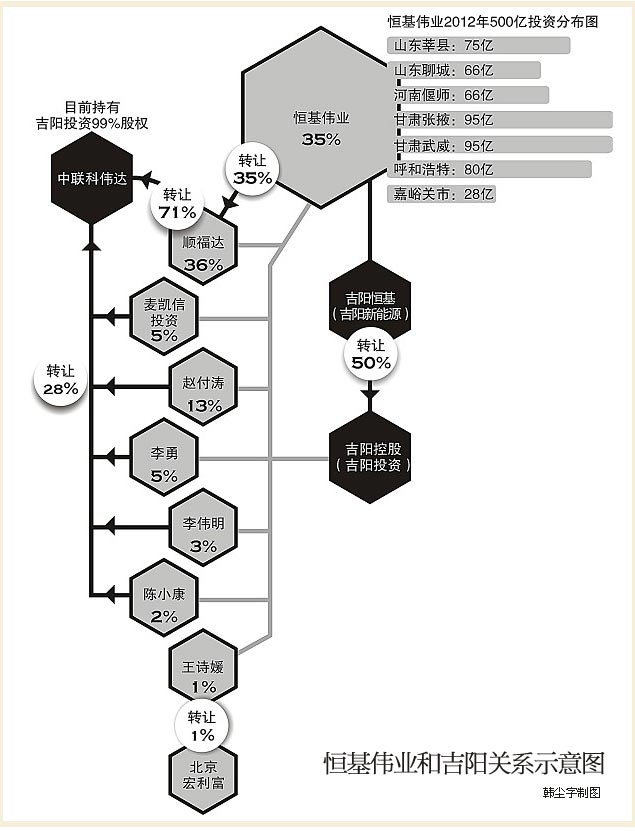

事实上,接盘的吉阳控股,仍然有着恒基伟业的影子。顺福达和恒基伟业分别为公司第一、第二大股东,持股比例分别为36%和35%,其中恒基伟业出资2800万元。另外北京麦凯伦投资有限公司持股5%,另有一些自然人持有部分股。


____________95003

海安吉阳

恒基伟业已退出项目年余 新余吉阳再接盘

11月7日,雨后。

通往海安吉阳新能源有限公司(以下简称海安吉阳)厂区的大道上,一字排开6个高矮不等的木箱子。

“都是厂里的设备,有人拿了去卖,被我们发现,拦了下来。”看守工厂的保安告诉《每日经济新闻》记者。

颇为气派的办公楼前,杂草已长至半人高,生产设备被堆积在昏暗的车间里,任由灰尘覆盖。

但在2010年,这里有一个雄心勃勃的计划。

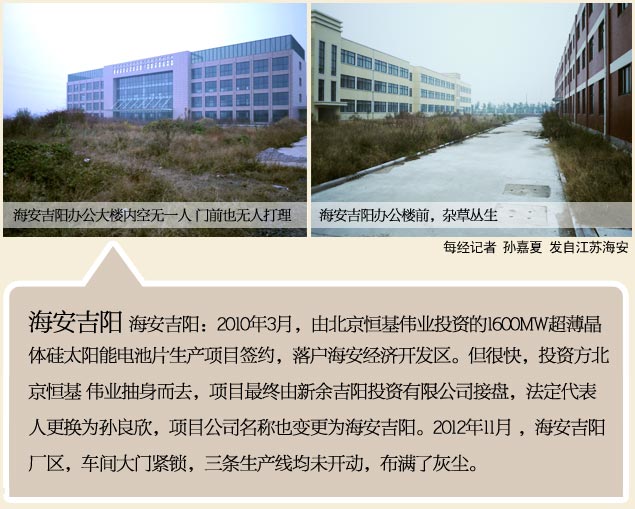

当年3月,由北京恒基伟业投资有限公司(以下简称北京恒基伟业)投资的1600MW超薄晶体硅太阳能电池片生产项目签约,落户海安经济开发区。首期用地200亩,一期工程设备投入4.4亿元,并计划在2010年10月底前即完成设备安装、调试。

但很快,投资方北京恒基伟业抽身而去,项目最终由新余吉阳投资有限公司接盘,法定代表人更换为孙良欣,项目公司名称也变更为海安吉阳。

现状:厂区冷清
政府:全产业链的诱惑

____________95002

河南宝丰

恒基伟业“阳”谋:“挖个坑先占着”

被围墙圈起的院子内,枯草密密占据着空地。一条宽敞的道路,沿着孤零零的厂房,向西延展过去。

从河南省宝丰县城南端的一座高架桥走下去,右侧是一片偌大的场地,里头矗立着办公楼,除了裹紧衣领的门卫,冷清得再难见到一个人影。

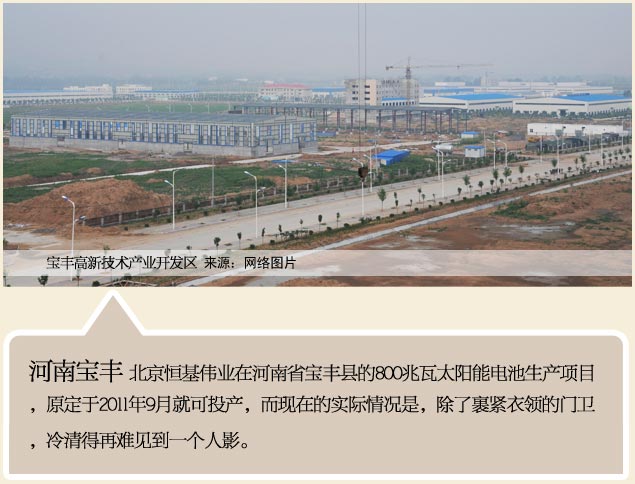

这里是北京恒基伟业800兆瓦太阳能电池生产项目的基地,它位于宝丰县产业集聚区光伏产业园内,主要以生产晶体硅太阳能电池为核心。

原定于2011年9月就可投产的这个项目,现在“承诺的投产日期投产不了,我们急得很。”宝丰县产业集聚区管委会一官员说。

在整个光伏行业普遍觉得“冬已很深”的这个节点,恒基伟业正悄然逆势布局,仅今年的项目投资已近500亿元。

集聚区的“龙头”

短暂的“蜜月期”
被搁置的“大手笔”

____________95004

重庆涪陵

恒基伟业项目夭折背后:地方政府质疑其实力

“张征宇对重庆市场比较重视。”近日,一位与其有接触的重庆人士向《每日经济新闻》记者透露,之前已有多晶硅企业在重庆布局,这有利于拓展太阳能电池产业链,并且,重庆土地价格远低于其他城市,“恒基伟业是打算在此大干一场的。”该不愿透露姓名的人士说。

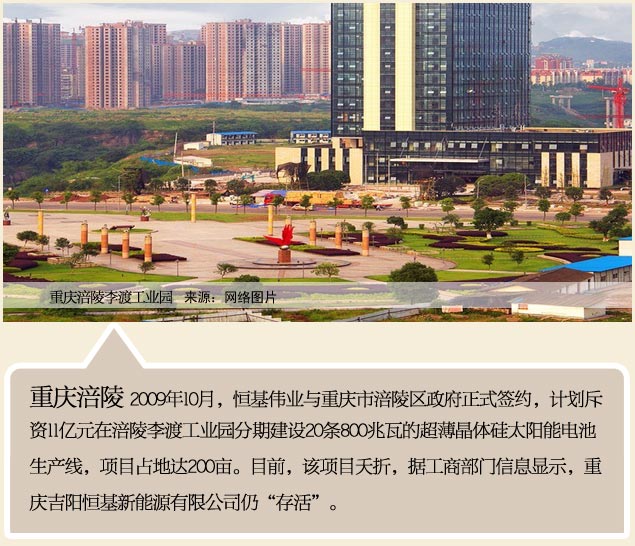

2009年10月,《重庆商报》报道恒基伟业与重庆市涪陵区政府正式签约,计划斥资11亿元在涪陵李渡工业园分期建设20条800兆瓦的超薄晶体硅太阳能电池生产线,项目占地达200亩。

如今,距离当初所提的4年内基地建成计划已过去了3年,该基地建设情况究竟如何?

项目夭折公司仍“存活”

11月14日,《每日经济新闻》记者来到此前报道中提及的基地所在地--涪陵李渡工业园。在园区入口处,记者向保安表露身份想拜访重庆吉阳恒基新能源有限公司,却被告知该园区内并无该公司,并拒绝记者进入园区。

合作止步于意向性协议



____________95005

甘肃金昌

金昌恒基伟业:划拨土地约等于白给?

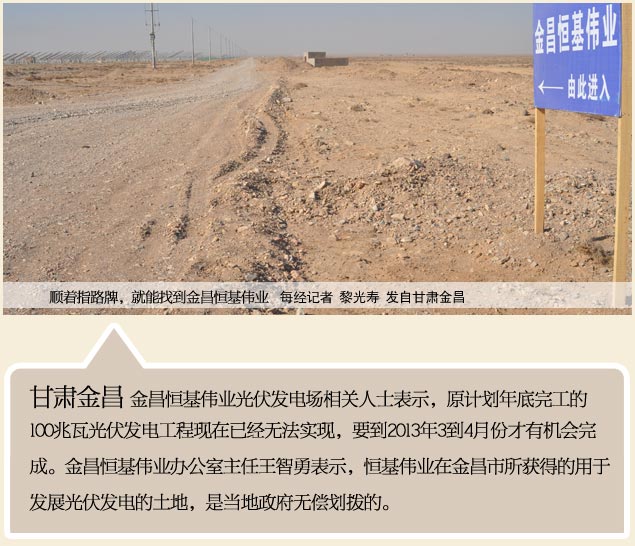

东西长2.8公里,南北宽1公里左右,已经围上了铁丝网。金昌恒基伟业光伏发电场相关人士表示,原计划年底完工的100兆瓦光伏发电工程现在已经无法实现,要到2013年3到4月份才有机会完成。

而在2013年,金昌恒基伟业还有新的建设计划,将兴建第二期200兆瓦的光伏发电场,目前正待审批。

刚开工的大工地
2012年11月4日,甘肃,“镍都”金昌,阳光明媚。从城区出发一路往北5公里左右,在戈壁滩的乱石堆中,插着几块木牌,上面写着“振发新能源”、“艾力克”、“恒基伟业”等。
再前行7公里左右,眼前就出现非常壮观的太阳能电池板。两公里之外,就是恒基伟业的100兆瓦光伏发电场。
记者看到,恒基伟业的工地里,工棚已经搭建完毕,工地四周用铁丝网围成了一圈,一眼望不到尽头。一些红砖散乱摆放,工地上有零星的工人在干活。

该大牌子还记载,该工地的“EPC”
土地费用极低

____________95006

示意图

各地频抛土地优惠 恒基伟业坦言500亿无法全部“扛起”

长期以来,北京恒基伟业电子产品有限公司(以下简称恒基伟业)董事长张征宇,留给外界的印象多与“低调”、“神秘”有关,就连该公司内部员工也称“很多事情我们都不多说。”

11月18日,北京恒基伟业投资发展有限公司副总裁王颐在黑龙江大庆接受《每日经济新闻》记者采访时称,“早在三、五年前,我们就已经预感到光伏的冬天将会到来,我们正是在这个时候逆势布局——如今证明我们是对的。”

他同时坦言,“今年在全国累计投资的500亿元,不可能靠恒基伟业一家企业全部扛起来,我们跟政府、国开行、基金和战略伙伴,形成了一个投资互动的关系。”

逆势布局的“野心”

吉阳是谁?

地方政府的“特价菜单”

一盘更大的棋局

光伏政策可待优化 事前补贴方式受疑

长期以来,我国在光伏领域内采取的“事前补贴”方式,尽管在初始之时起到了“扶上马送一程”的效果,可是弊端随之接踵而来。

前述国家能源局的官员为之痛心,他告诉记者,“此前把光伏发展的计划往下一撒,大家都来报项目,然后就往下批,批复之后补贴资金就跟着下去。”

他说,“这样的结果是,只要有人声称太阳能发电,那么申报项目的此人就可以得到巨额的国家财政的拨款,从来不管发电的效果等等后续事项。”

“见到兔子再撒鹰”

“金太阳”政策摇摆

“度电补贴”或出炉

每经网特别策划         编辑:赵庆     制图:黎丽娜    时间:2012年11月23日
